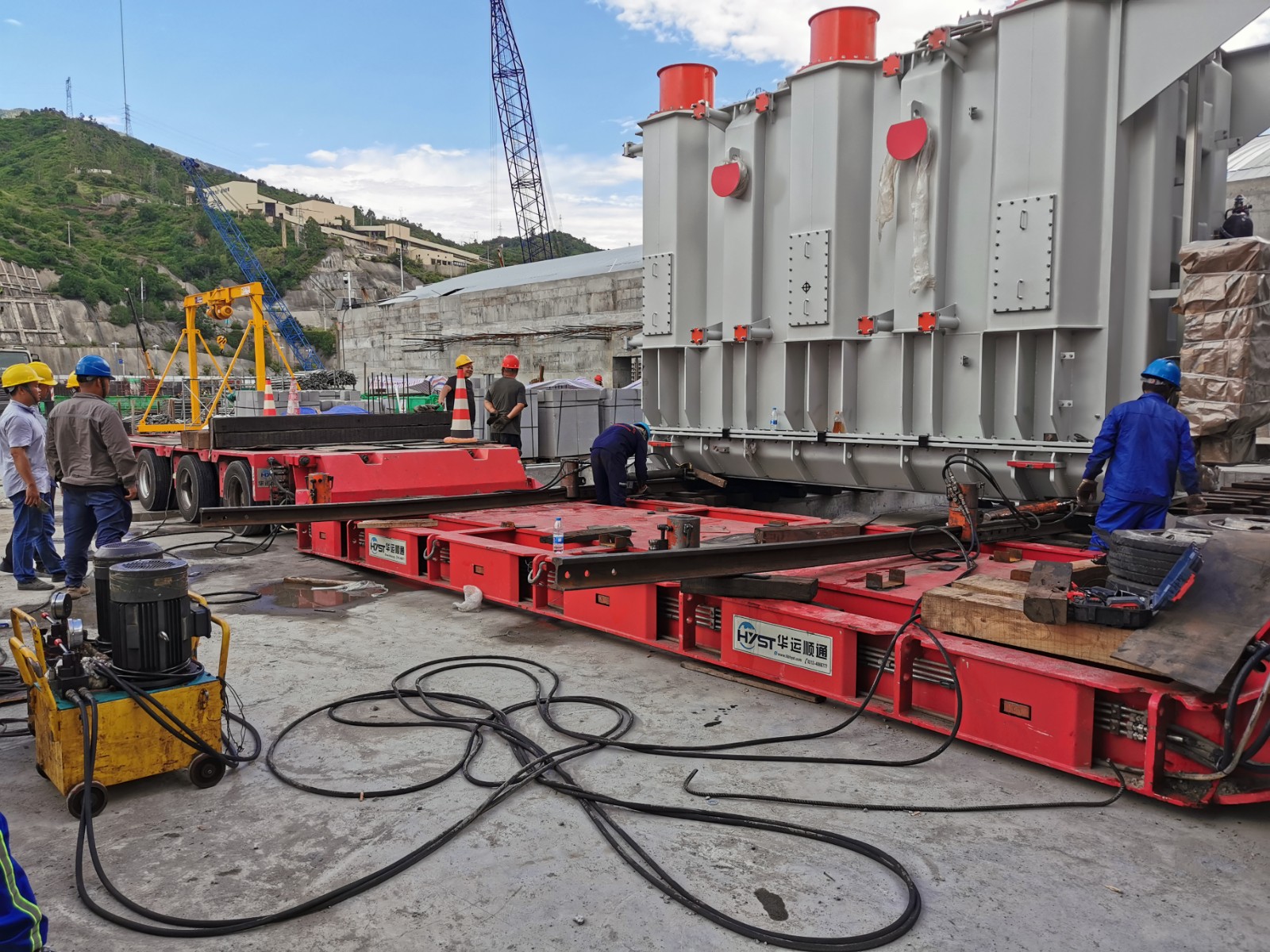

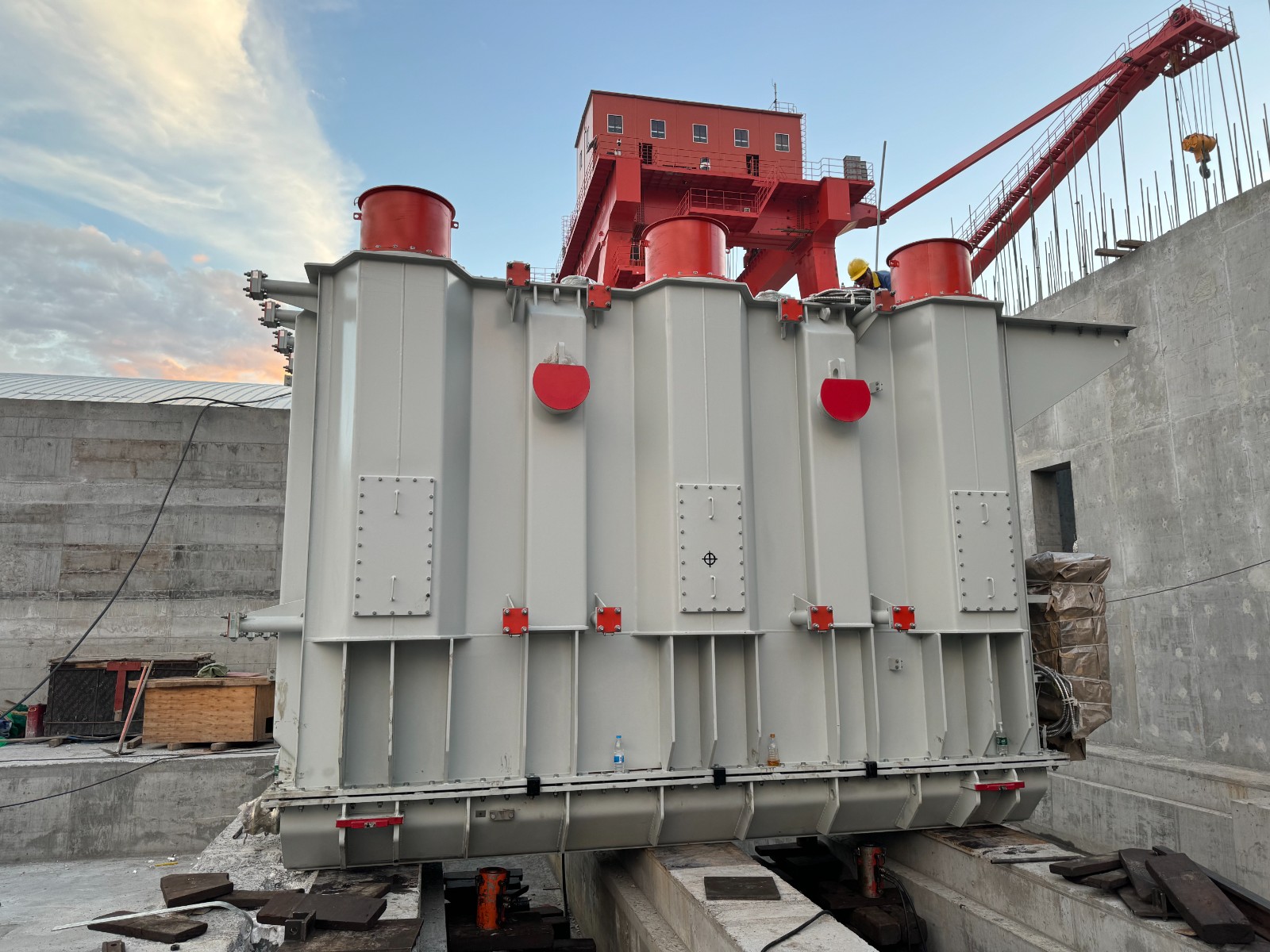

8月6日下午,一輛裝載主變壓器的大型貨車緩緩駛進銀江水電站尾水平臺1號主變壓器安裝場,十余名工人冒著高溫對變壓器本體進行卸車、檢查后,變壓器本體順著軌道緩緩地被推進到指定位置,經過5個小時的連續奮戰,1號主變壓器本體順利精準安裝就位,向著銀江水電站年底蓄水發電目標又邁出了堅實的一步。
銀江水電站共3臺容量為150MVA的主變壓器,承擔著將發電機產生的電能傳輸至高壓電網的重要作用,1號主變壓器是1號、2號機組發電并網的主要設備,電氣主接線采用2臺機組接入1臺主變壓器的擴大單元接線方式,單臺變壓器總重量達144噸,充氮運輸重量達99噸。該變壓器由新疆運輸到銀江工地,行程4000多公里,耗時10余天,按照公司制定的詳細運輸、就位和安全保障方案,檢查核對土建基礎誤差,認真測量并標記出主變和基座的中心線,對具體安裝工作督導把關,每個環節都嚴格按照規范操作,確保了首臺主變壓器高效精準安裝就位。
下一步,公司將持續加強與各參建單位、設備廠家的溝通協調,嚴格執行高標準、高質量、高效能的要求,陸續完成對主變散熱器、油枕、中性點接地裝置等附件的安裝工作,確保1號主變壓器年底具備倒送電條件,穩步推進工程建設各項任務,為銀江水電站首臺機組并網發電奠定堅實基礎。
